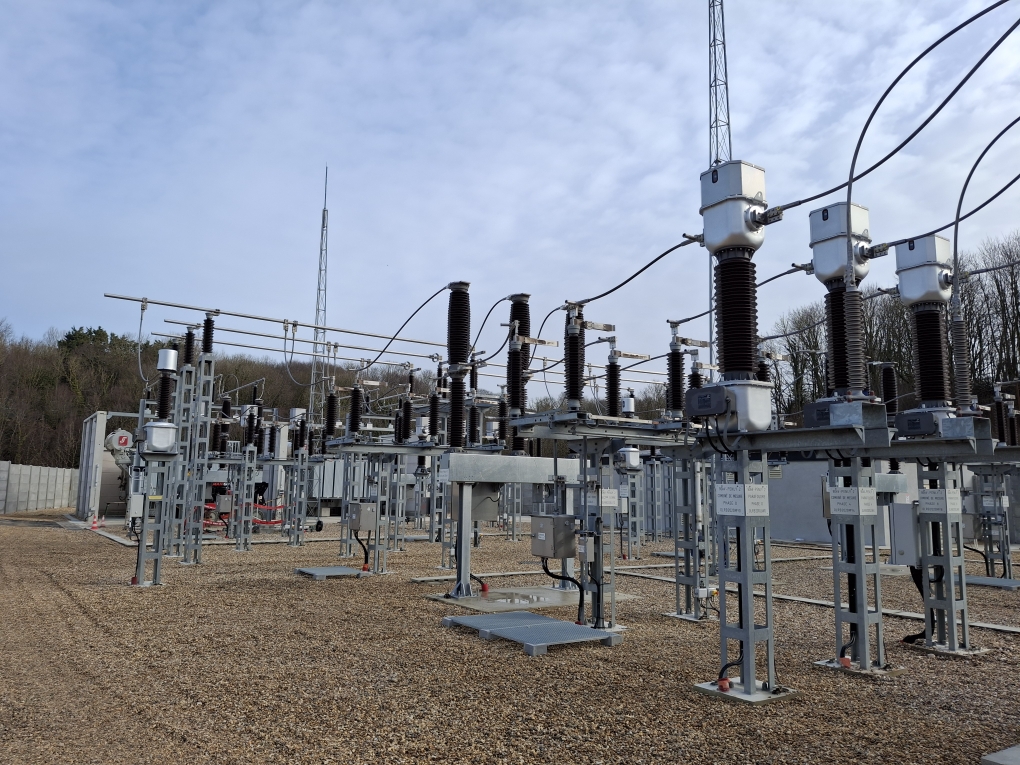

Un poste de 45MW pour alimenter le chantier EPR2
le
La mise en service du poste de transformation, entièrement reconstruit, permet d'alimenter le réseau électrique du chantier en 20kV de manière autonome.
Construit dans les années 80 pour la création de la centrale nucléaire de Penly, le poste Camille a été entièrement reconstruit et mis en service pour alimenter le chantier EPR2 de Penly jusque-là alimenté par un point de livraison ENEDIS appartenant au CNPE.
Près de 2 années ont été nécessaire à la reconstruction de ce poste électrique alimenté par le réseau RTE afin de fournir l’électricité au chantier de construction des réacteurs EPR2 de Penly.
Avec une puissance maximale de 45MW, le poste Camille est alimenté par 2 lignes de 90kV. Une ligne neuve a été tirée spécialement, et l’autre est la réhabilitation de la ligne 90kV ayant servie pour l’aménagement des réacteurs 1 et 2 de Penly.
Suite aux études menées en 2021 -un avant-projet sommaire puis la pré-étude réalisée par RTE- c’est l’emplacement optimal sur le plan technique et économique qui a été choisi pour construire ce poste qui alimente le réseau 20kV.
« Le projet Camille est pour moi une première belle aventure enrichissante au sein du chantier, jalonnée de défis que nous avons su relever collectivement, chaque équipe a contribué de manière significative à l'atteinte de ce poste haute tension. C’est une satisfaction de voir l’aboutissement de ce projet, nous pouvons être fiers du chemin parcouru. » Umut ALTIN - Ingénieur Exploitation

Les travaux débutés en mai 2024 ont été suivis par plusieurs équipes jusqu’à la mise en service fin mars 2026 :
- La DCE/back office pour la conception de l’architecture d’alimentation électrique du chantier, la prescription technique et le pilotage du contrat ;
- Le CI2T en appui pour l’aménagement du poste, les matériels HTB, le génie civil, les transformateurs et le contrôle commande) ;
- Le lot infrastructure de la DCE pour le suivi tout au long des travaux ;
- Le pôle exploitation de la DCE pour l’intégration du matériel et la gestion des consignations ;
- ULM/PSMT pour la supervision des essais ;
- RTE pour le raccordement du poste au réseau de transport.
Mais la réhabilitation du poste n’aurait pas été possible sans nos partenaires. Omexom Le Mans, titulaire du contrat de réalisation du poste, ainsi que ses sous-traitants (SADE, SDEL, ELECGRID, MASTERGRID…), ont réalisé le montage du poste puis les divers essais préalables à la mise en service, dans le respect des exigences contractuelles et techniques.

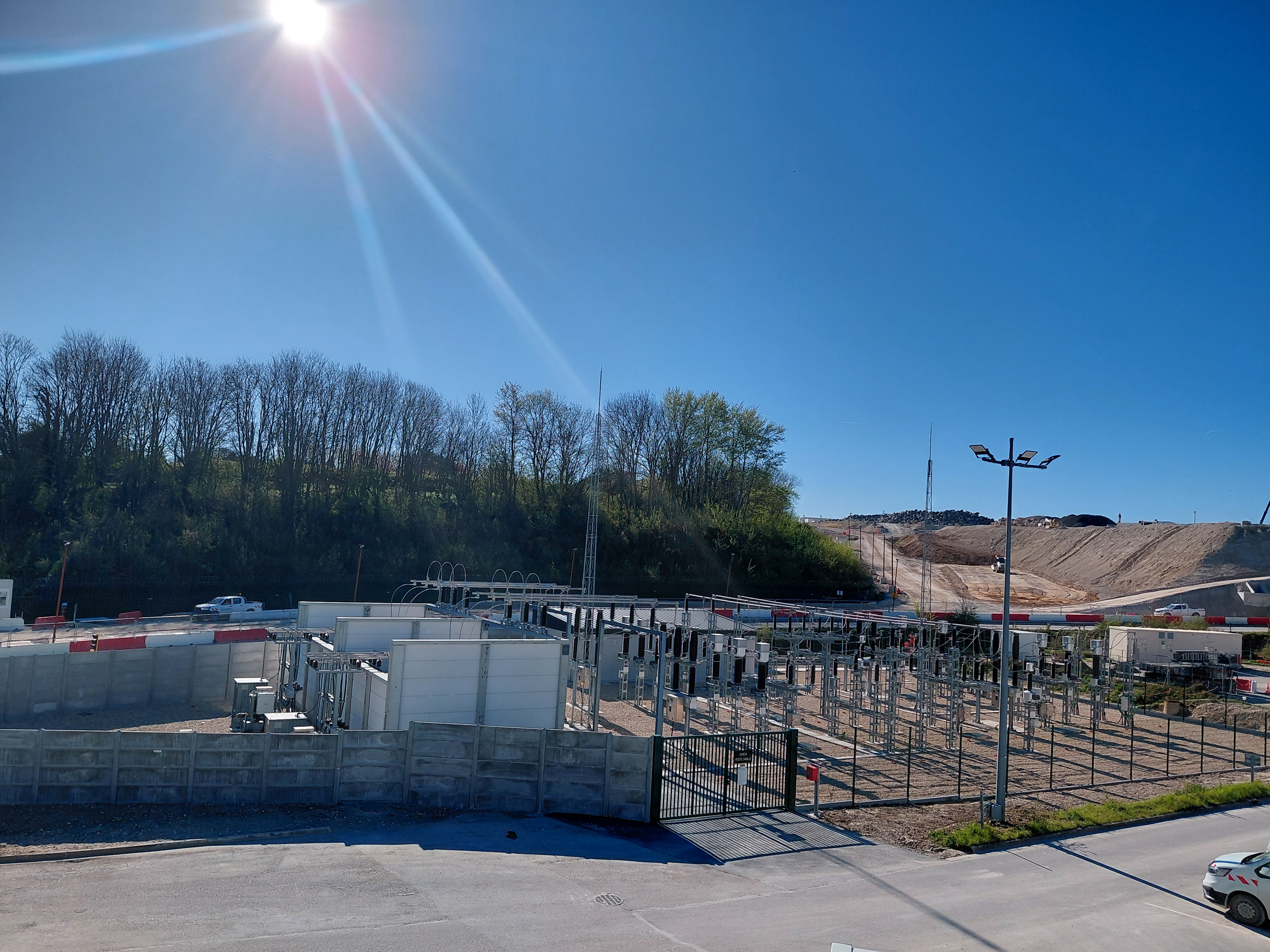

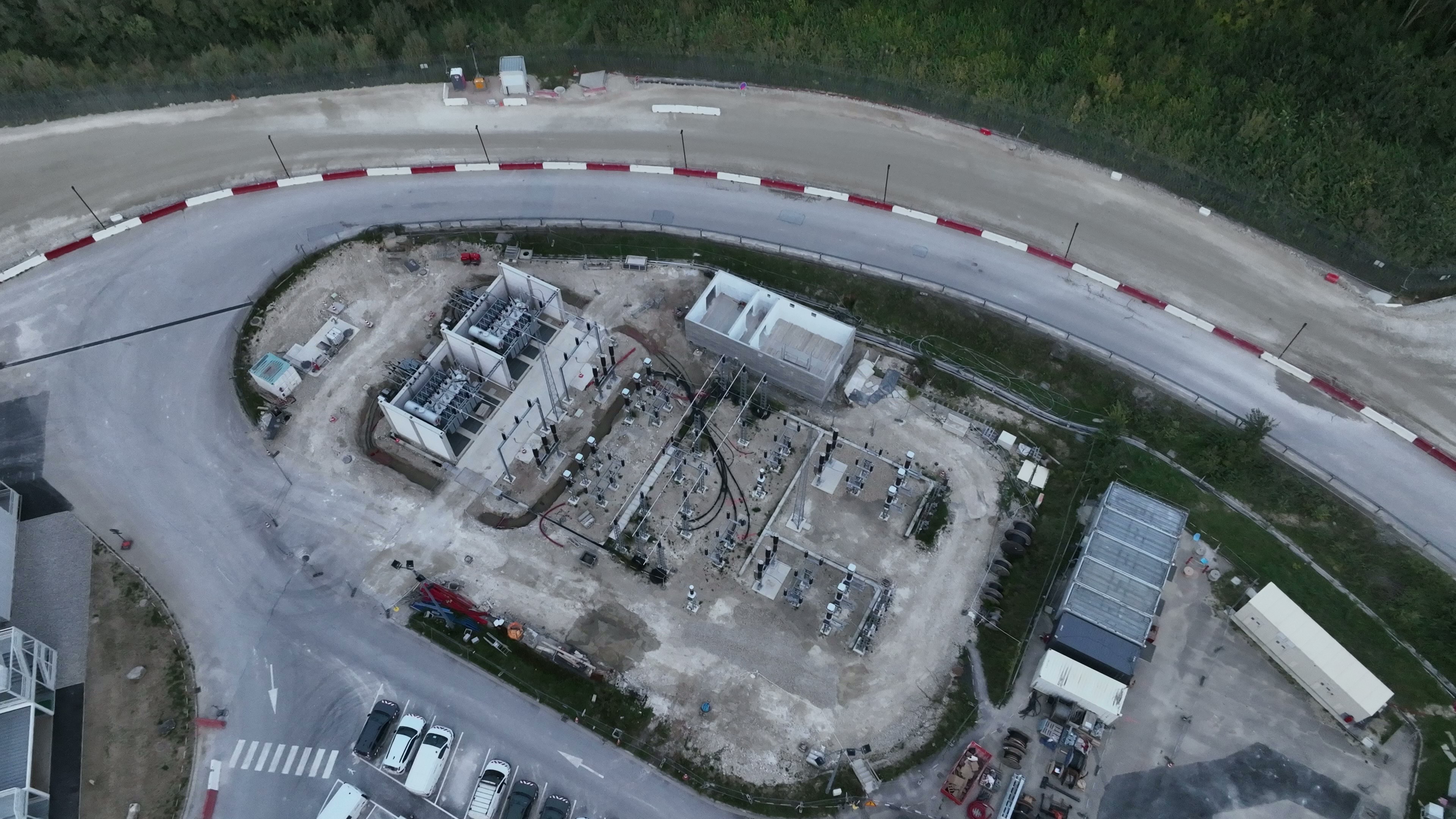

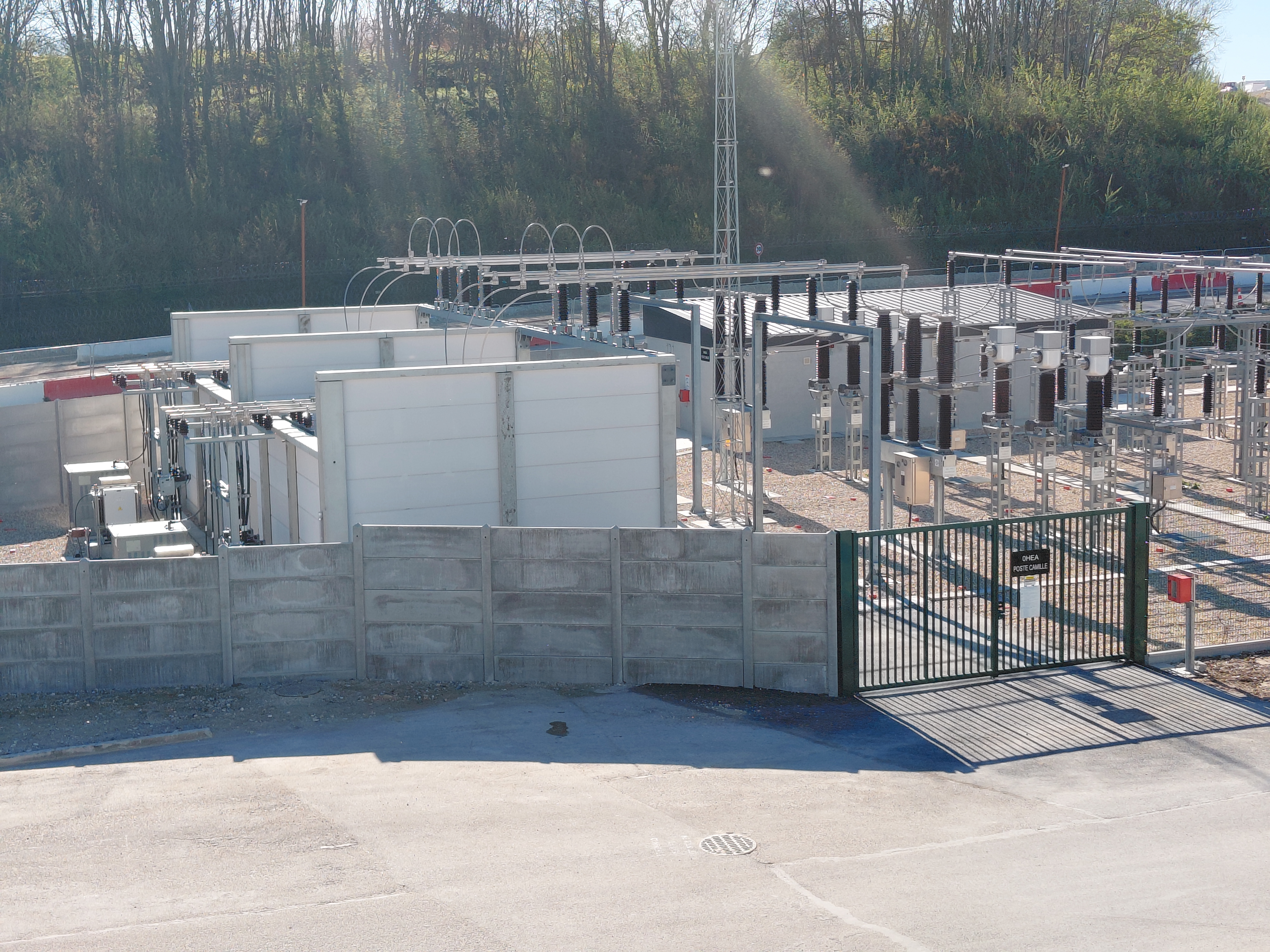

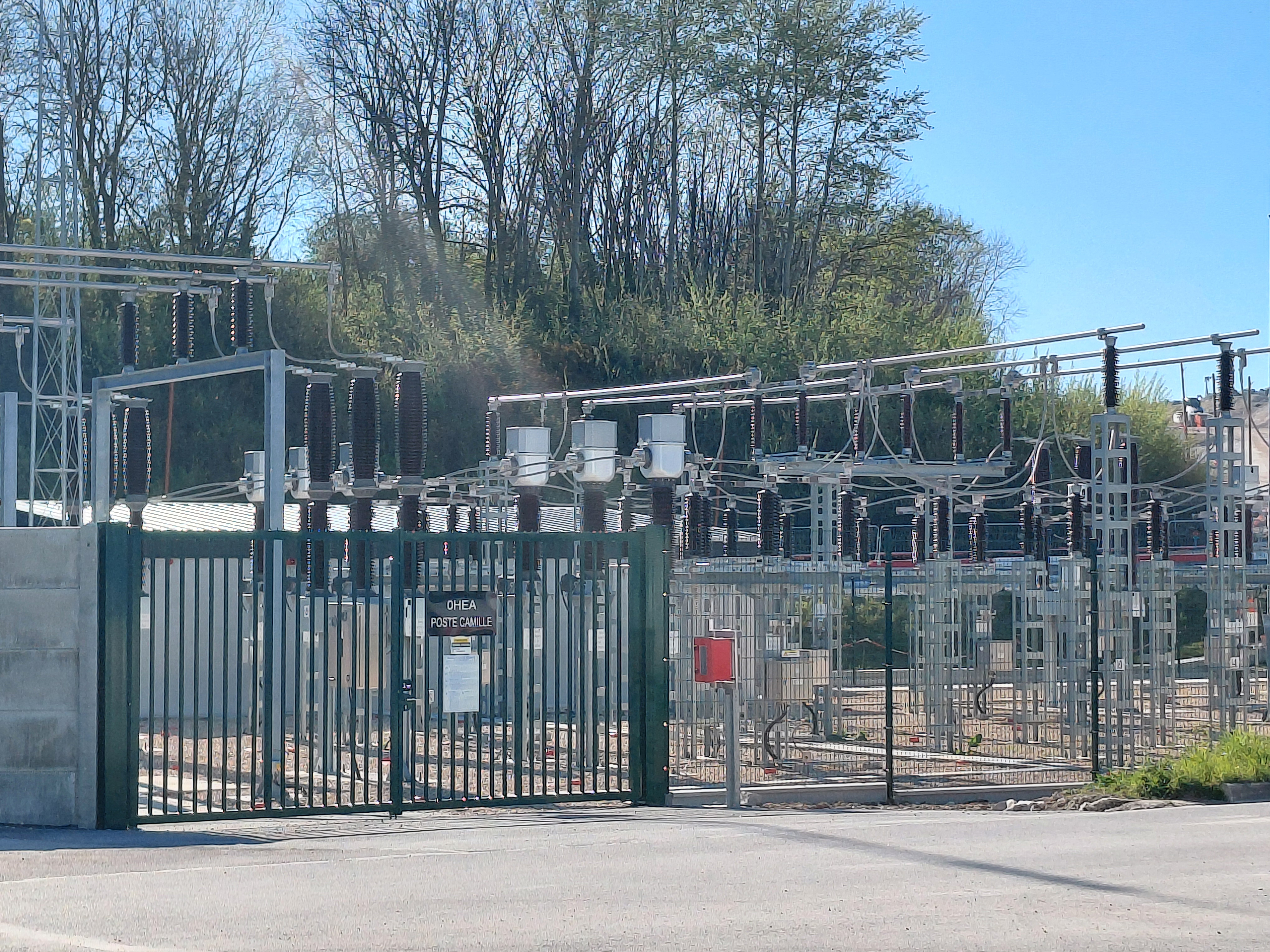

La mise en service du poste Camille représente un jalon important pour le chantier qui dispose désormais de sa propre source d’alimentation raccordée au réseau RTE et indépendante du CNPE.

« C’est un ouvrage exceptionnel, visuellement impressionnant. Son emplacement à la vue des équipes sur la zone Astrolab du chantier nous engageait. L’arrivée des para-tonnerre et des matériels par exemple a suscité la curiosité et l’intérêt des collègues.» Guillaume AUDUBERT - Chef de groupe Installations Electriques Provisoires de Chantier
"Au cœur du projet EPR2 Penly, le poste Camille a révélé toute l’exigence d’un chantier : la précision, la maîtrise des risques et la coordination entre chaque phase de travaux. Chaque journée a apporté son lot d’aléas, de contraintes, de météo capricieuse, de réajustements permanents. Mais elle a aussi apporté des moments de cohésion, de solidarité et de respect mutuel, ces instants rares où l’on se rappelle que derrière chaque ouvrage, il y a des femmes et des hommes engagés. Ce chantier restera avant tout le souvenir d’une aventure profondément humaine, portée par des équipes qui avancent ensemble où l’humain et la technique se sont rencontrés pour bâtir quelque chose qui nous dépasse." Dalil DAHMANI – OMEXOM LE MANS
